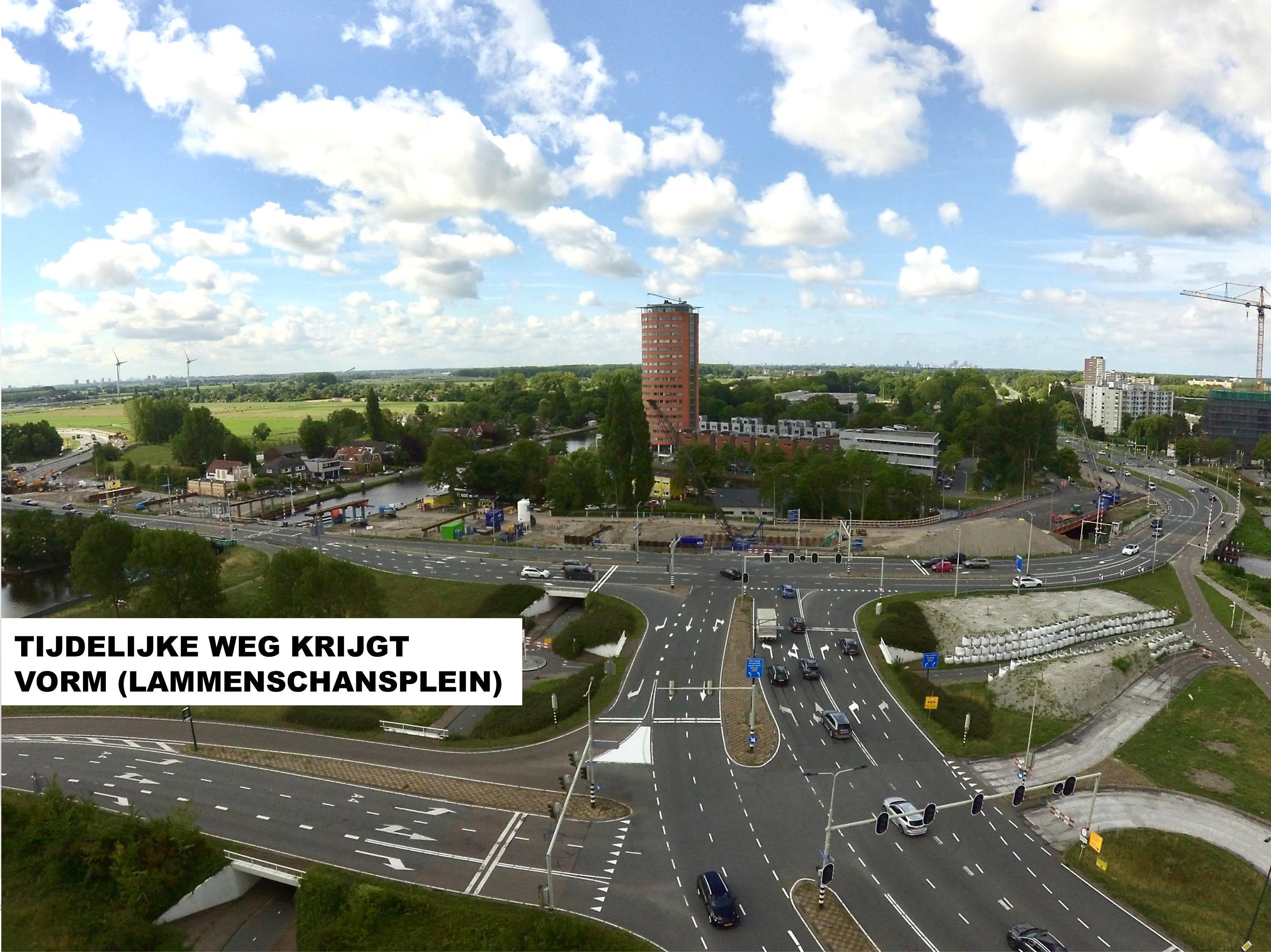

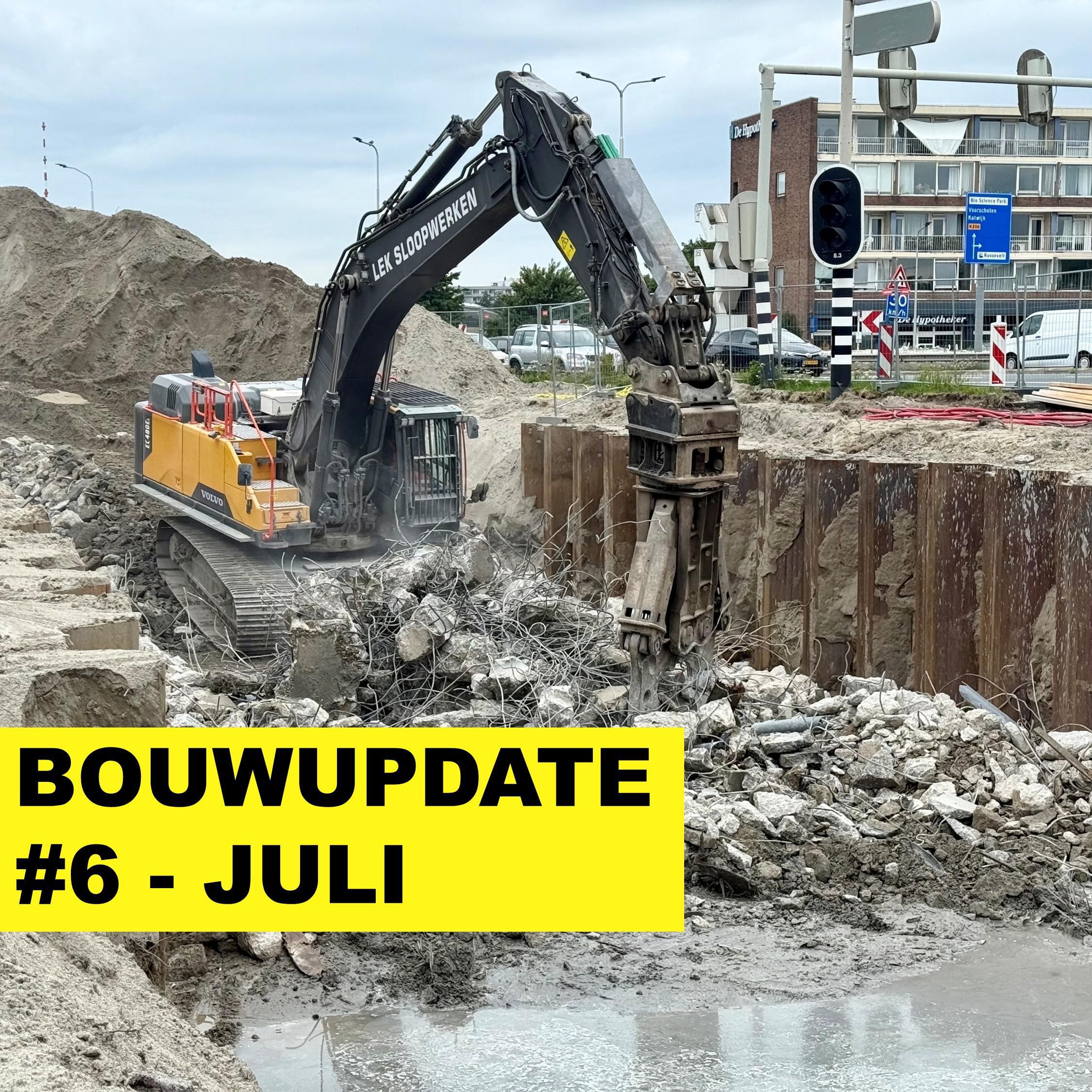

Bouwupdate #6 Juli
De tijdelijke weg krijgt steeds meer vorm. Naast de tijdelijke bruggen die we bouwen, wordt er veel grond verzet voor de voorbelastingen, ophogingen en landhoofden voor de bruggen. Op sommige plekken is zelfs het asfalt al aangebracht. De Trekvliettunnel (fietstunnel op de loswal) is inmiddels grotendeels gesloopt, komende week volgt ook het slopen van de funderingpalen. Medio augustus starten we met het inhijsen van de dekken van de tijdelijke Lammebrug. Benieuwd hoe het eruit ziet op dit moment? Bekijk de voortgang in Bouwupdate #6.
Voorbelasting Vlietweg

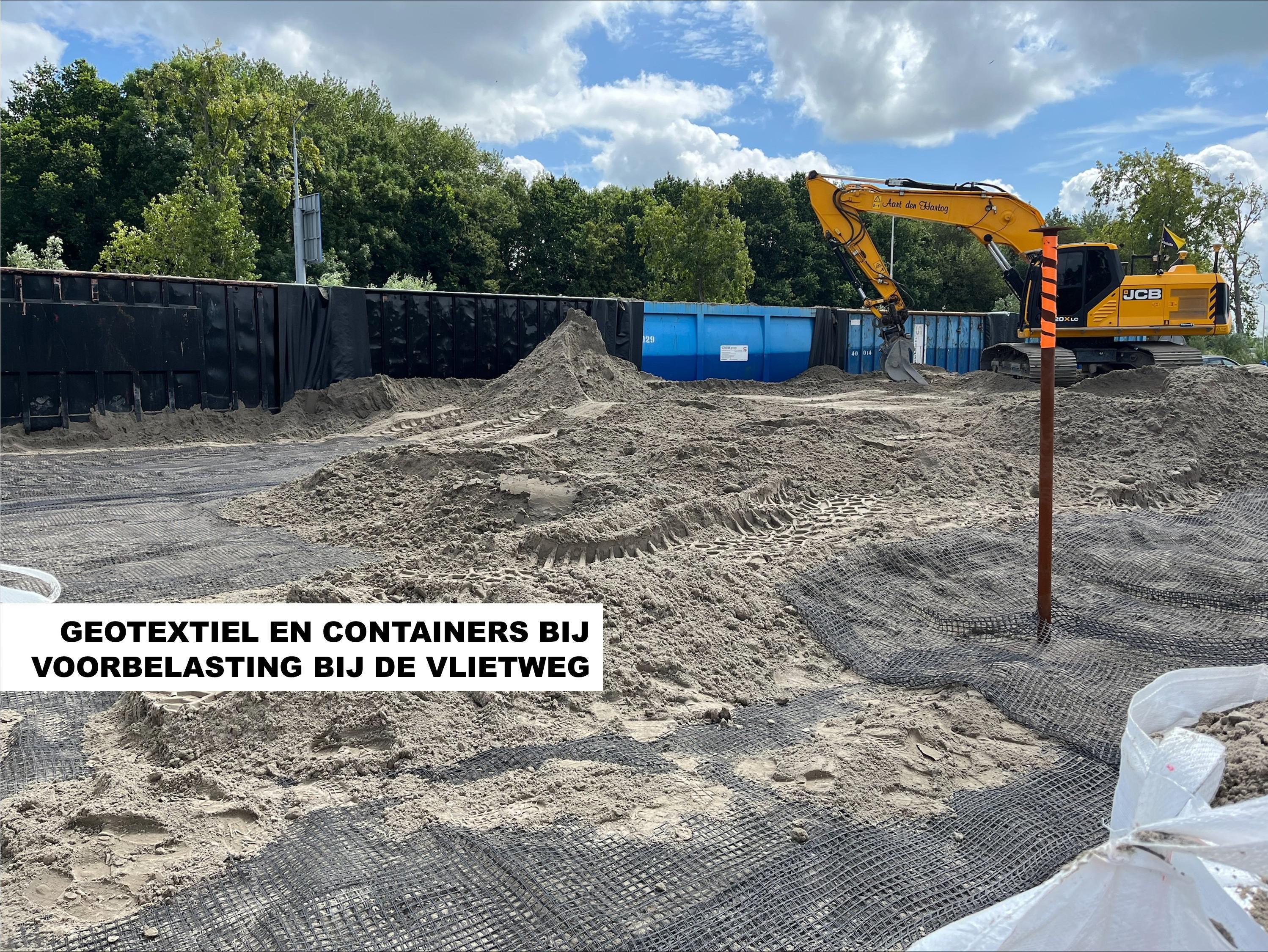

Op de hoek bij de aansluiting N206 / Vlietweg is het sinds afgelopen weekend niet meer mogelijk om rechtsaf de Vlietweg op te rijden. Reden hiervoor is dat we op dit punt voorbelasting moeten aanbrengen, die enkele maanden moet blijven liggen. De verticale drainage zit inmiddels in de grond, op dit moment brengen we het zand aan. Binnen een week of 2 heeft het zandpakket een hoogte van een meter of 7. Het zand wordt stabiel gehouden door het in te pakken met geotextiel en door het plaatsen van enkele containers.

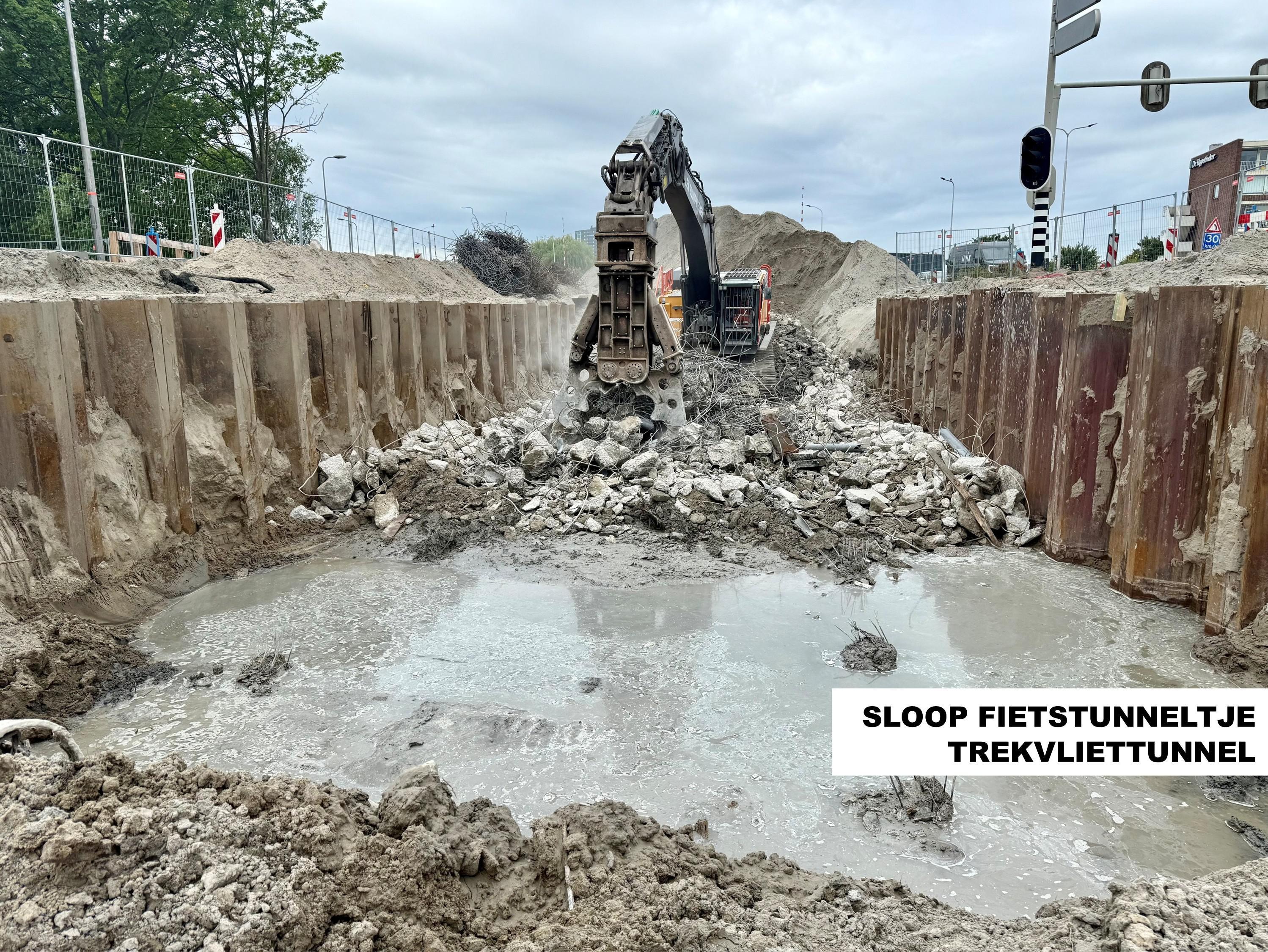

Sloop fietstunnel Trekvliettunnel

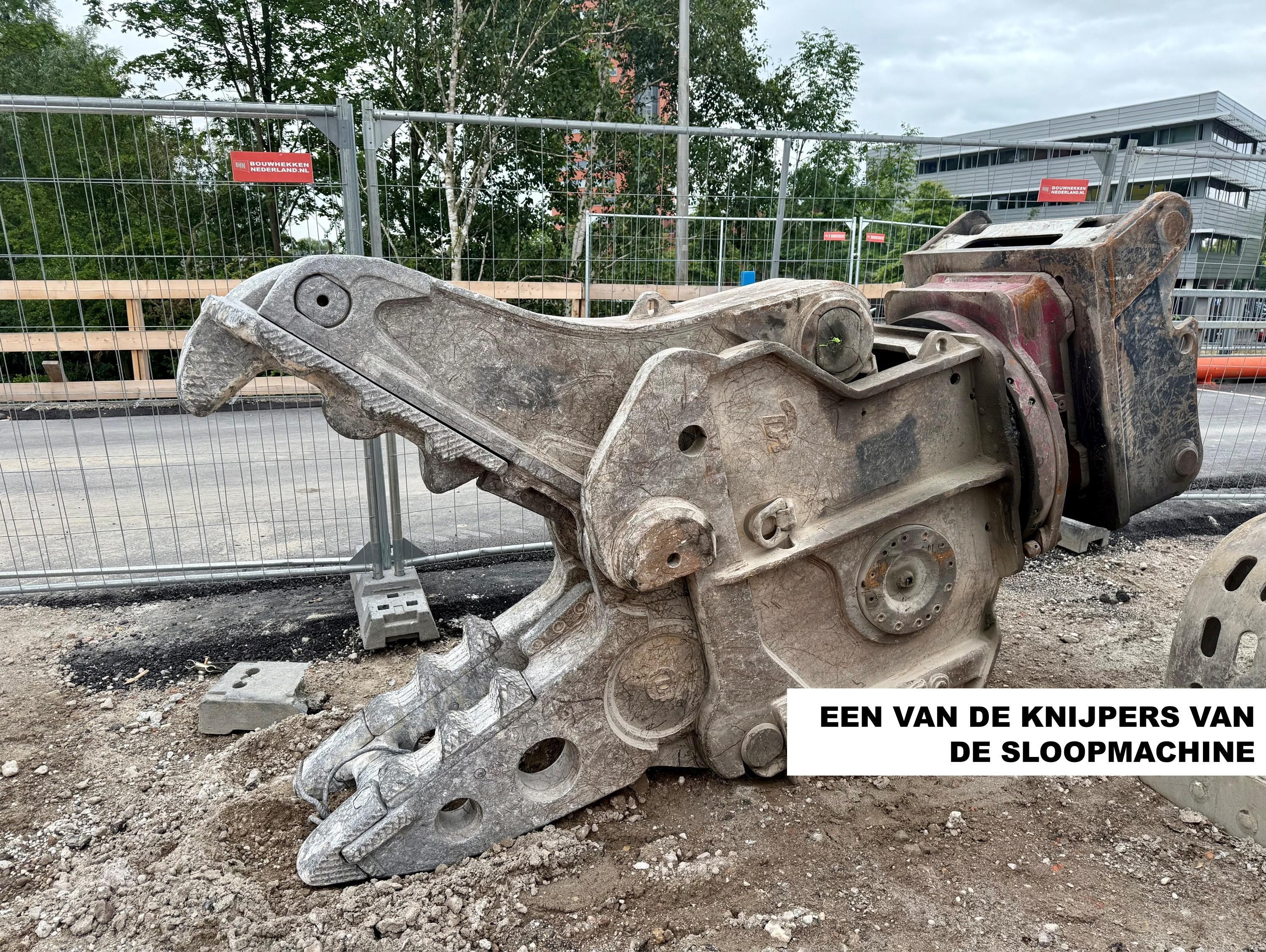

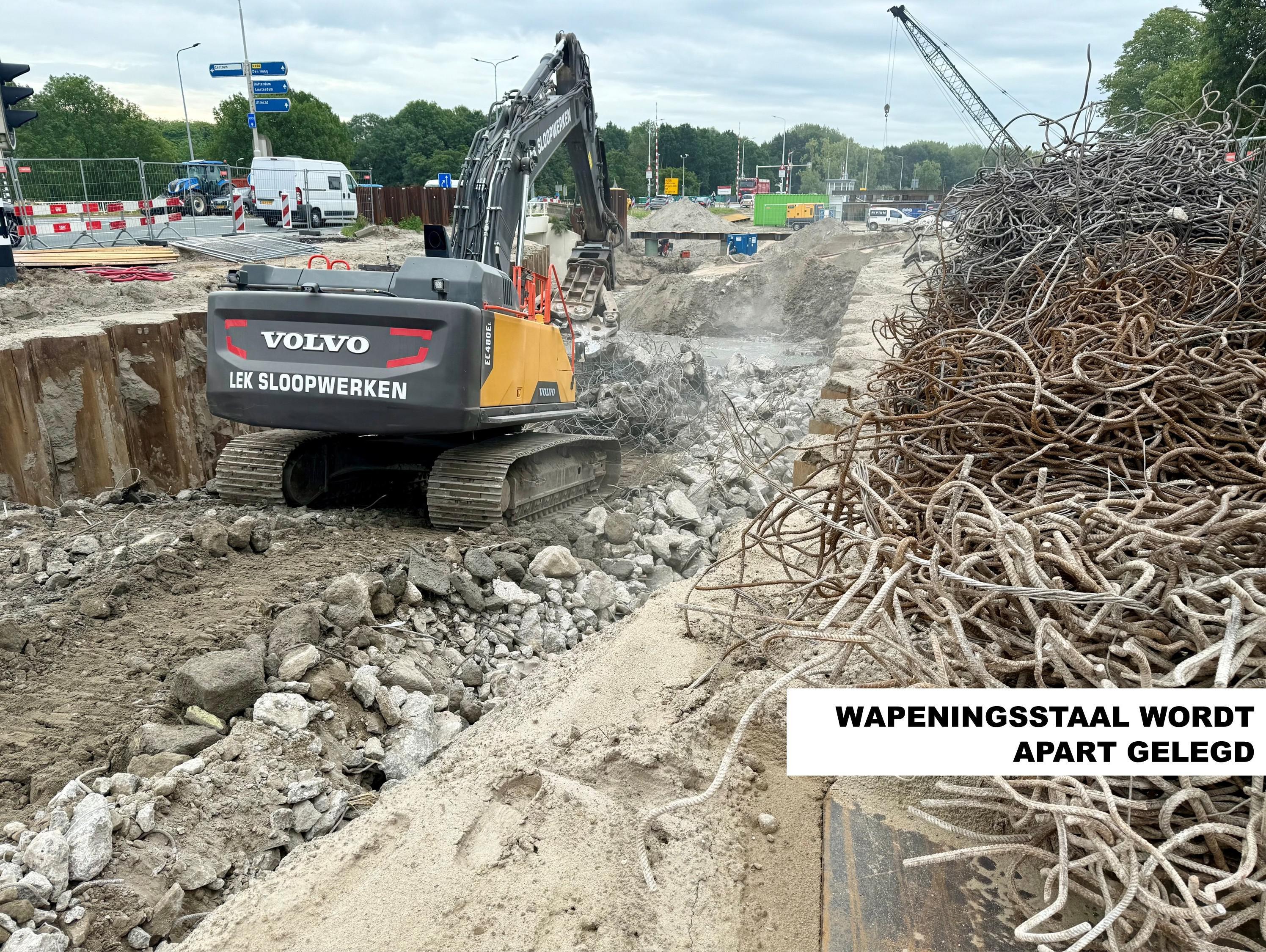

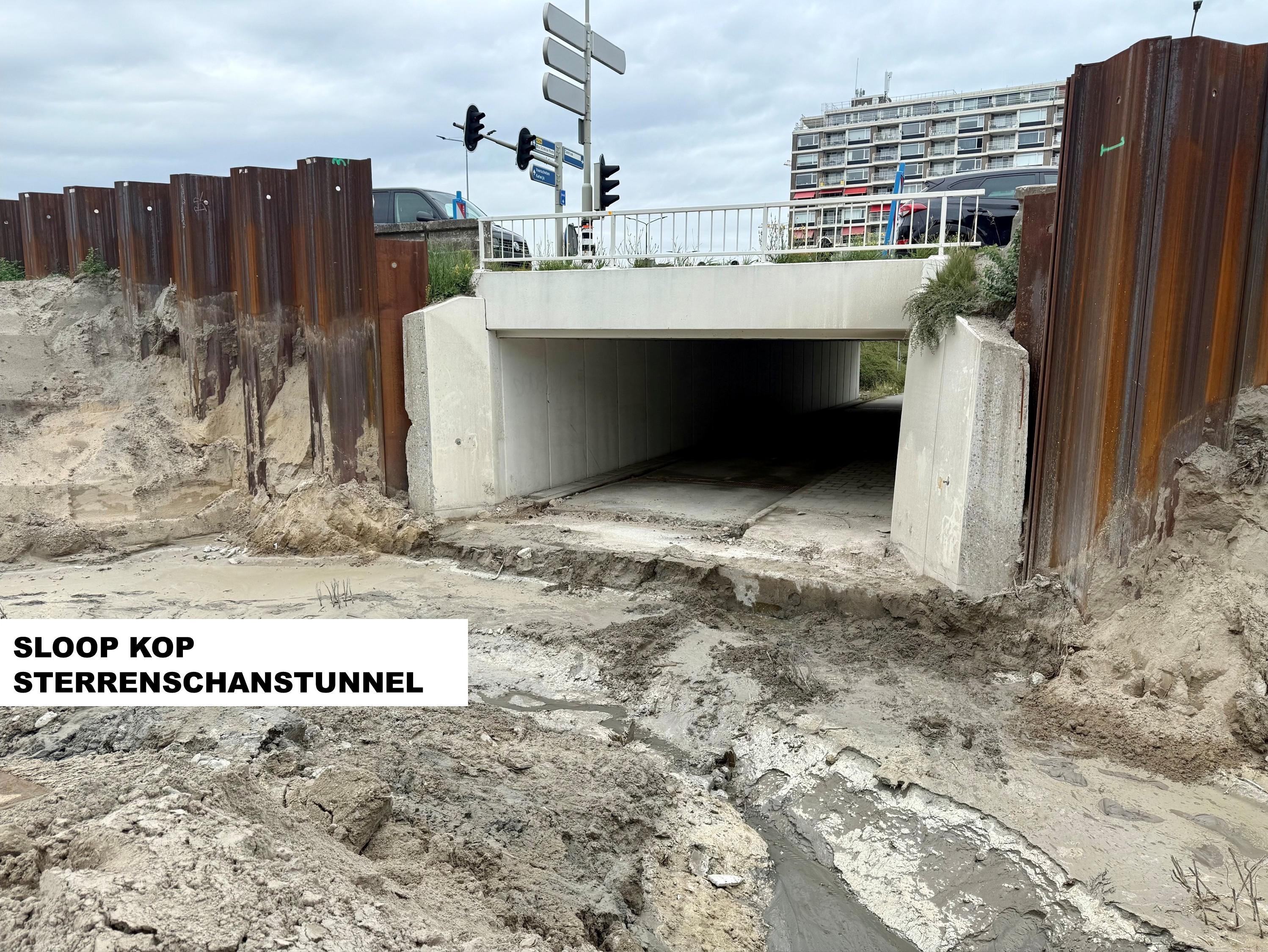

Afgelopen maand sloopten we de vloer, wanden en het dak van de Trekvliettunnel en de kop van de Sterrenschanstunnel. Met een krachtige knijper – nét de bek van een een T-rex – werd het beton stukje bij beetje weggeknabbeld. De brokken beton en wapeningsstaal worden netjes apart gehouden zodat het kan worden hergebruikt. Bij de Sterrenschanstunnel slopen we slechts één zijde (de ´kop´), de rest kunnen we pas slopen als de tijdelijke weg in gebruik genomen is.
Deze week zijn we gestart met het verwijderen van de ondergrondse funderingspalen. Dat zal iets meer geluid opleveren dan de rest van het sloopwerk, omdat we eerst een stalen buis rondom elke funderingspaal de grond in trillen voordat we de paal eruit kunnen trekken.

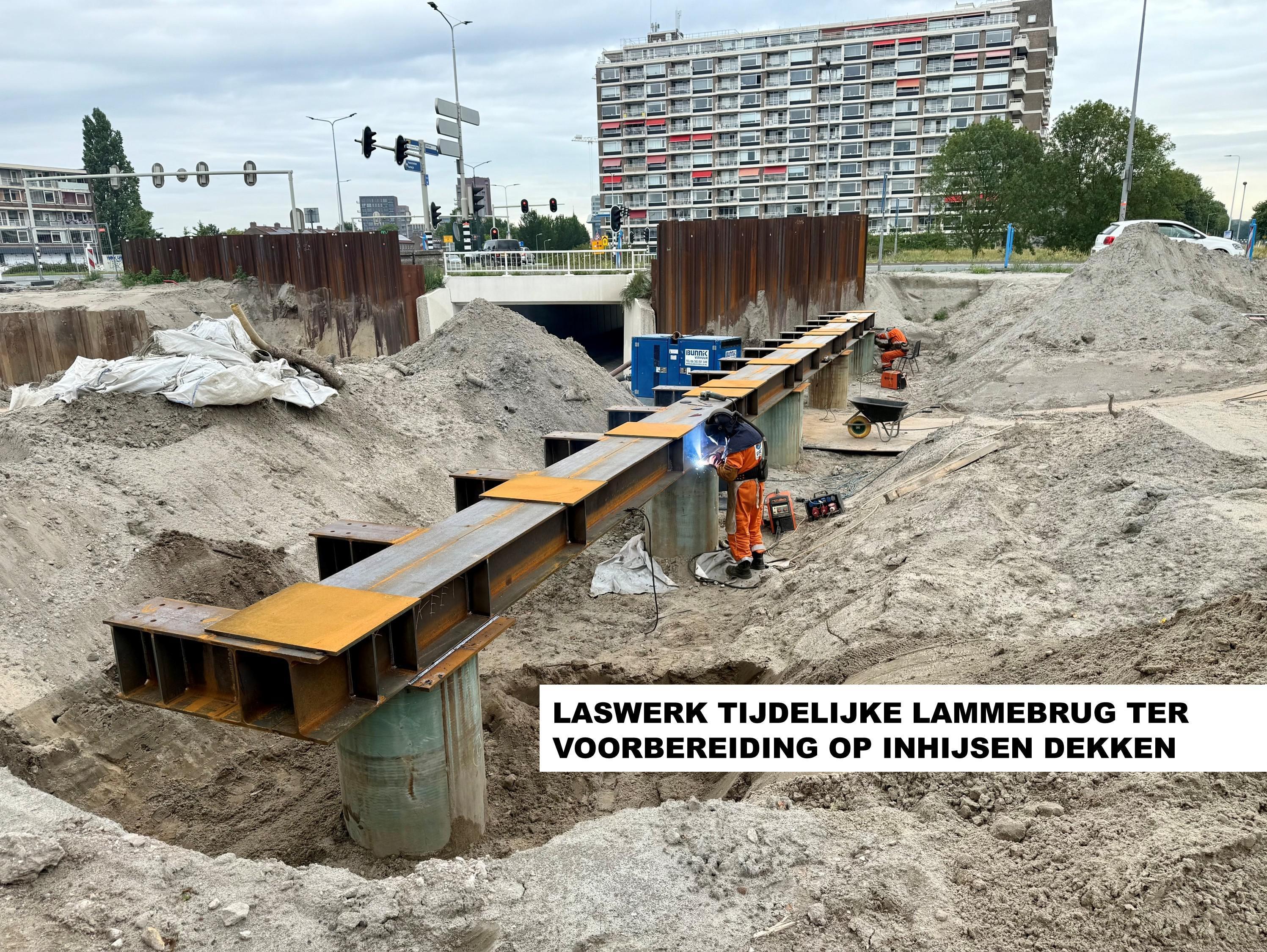

Tijdelijke Lammebrug

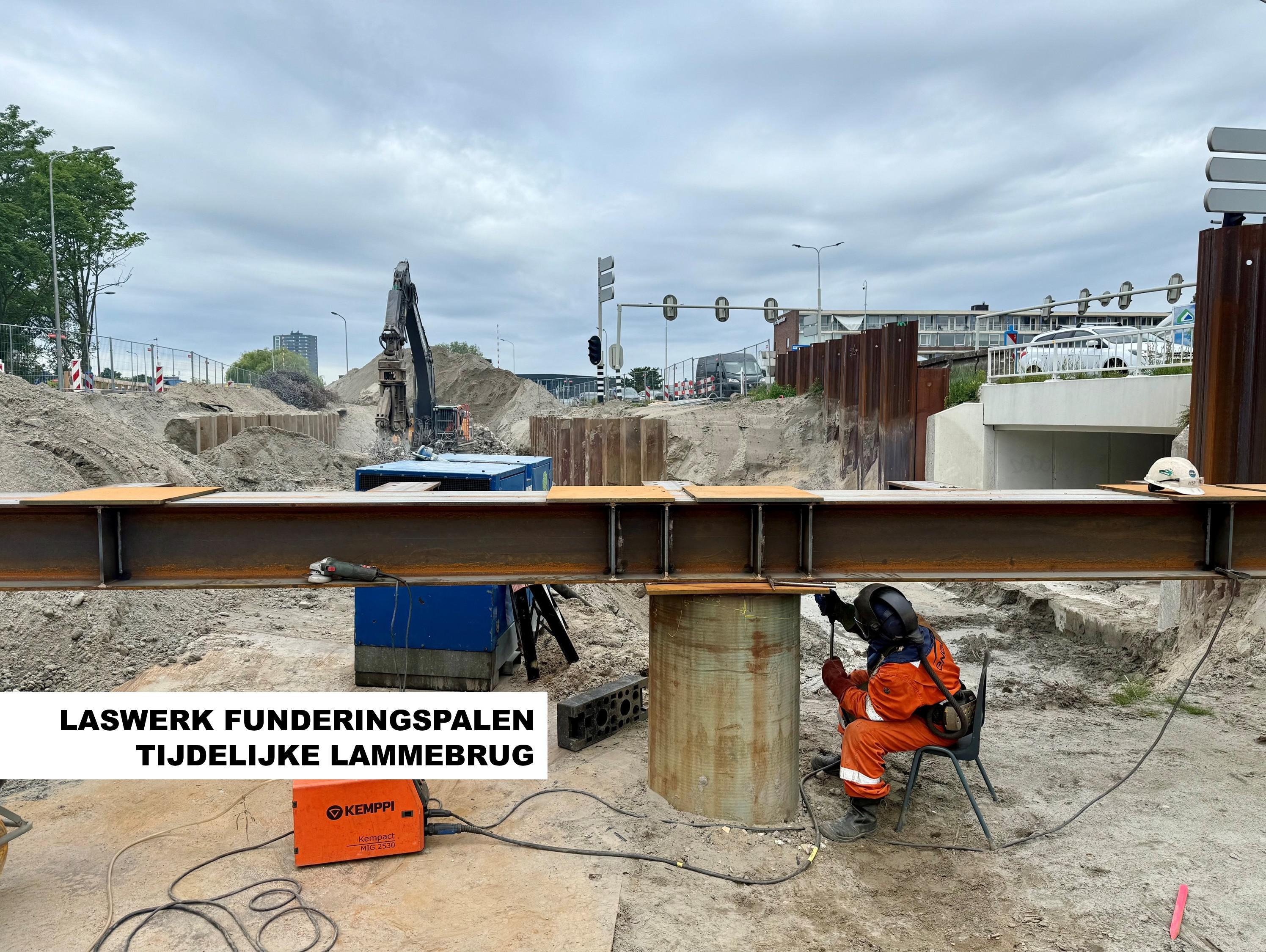

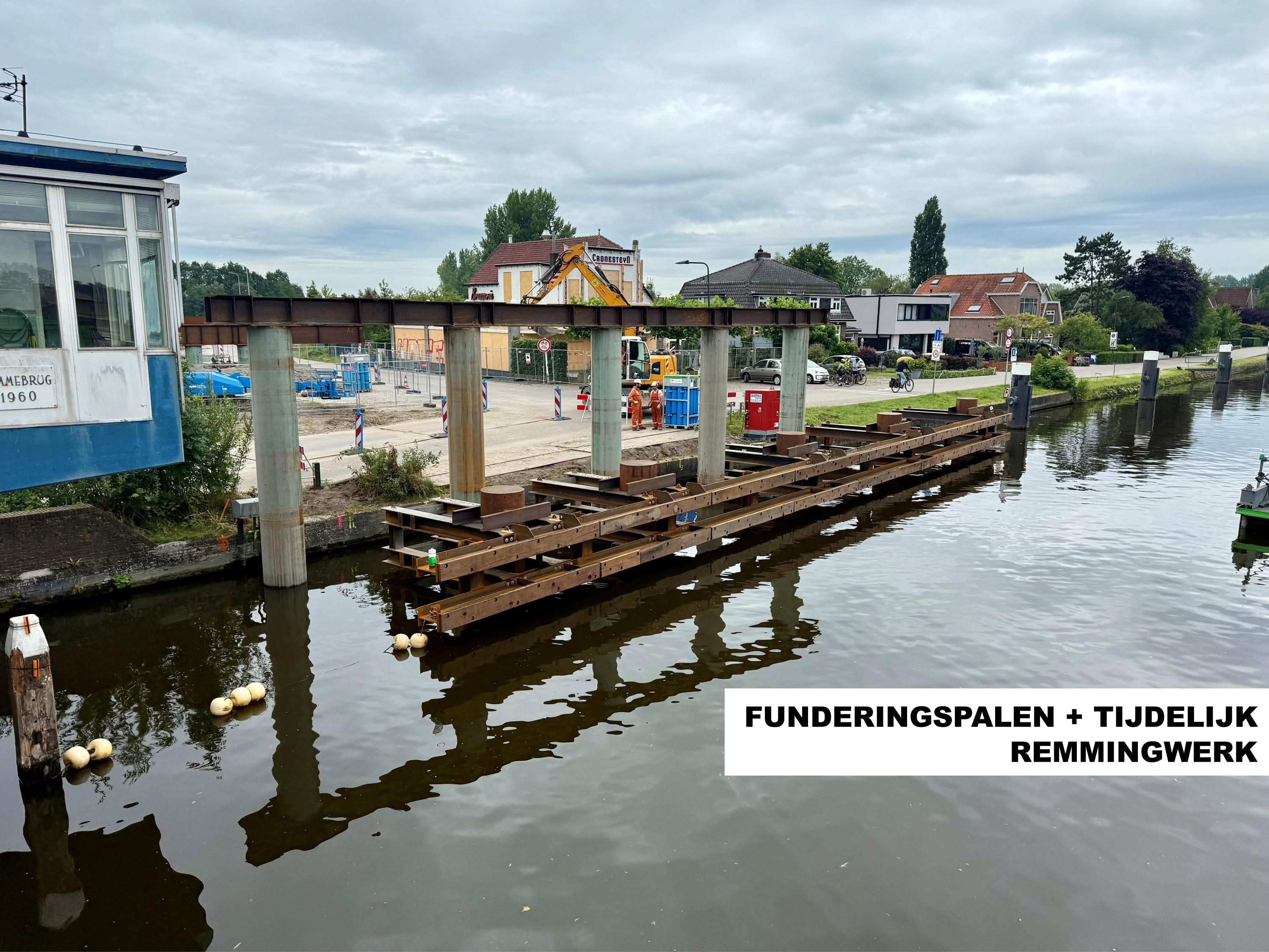

De tijdelijke Lammebrug wordt een vaste brug met een doorvaarthoogte van 5,40 meter, er zijn dus geen brugopeningen mogelijk. Vanaf 18 augustus hijsen we de dekken boven het water in. De eerste maanden (van augustus tot eind dit jaar) ligt de oude Lammebrug er nog naast. Deze heeft een doorvaarthoogte van 2,60 meter (de nevenvaart is dicht) en bij deze brug zijn wél brugopeningen mogelijk. Alles tot 2,60 meter kan dus gewoon doorvaren, vaarverkeer tussen 2,60 en 5,40 meter heeft een brugopening van de ´oude´ Lammebrug nodig. Vaarverkeer hoger dan 5,40 meter is vanaf 18 augustus 2025 niet meer mogelijk – tot en met najaar 2027. Voor de tijdelijke Lammebrug moest er ook nieuw, tijdelijk remmingwerk komen.
