Bouwupdate #3 - April
De afgelopen maanden stonden in het teken van het aanbrengen van zand voor de aanleg van de tijdelijke weg, die we aanleggen om het verkeer zo goed mogelijk te laten doorstromen tijdens de werkzaamheden straks. De komende weken gaan de eerste funderingspalen de grond in voor de tijdelijke bruggen die we bouwen, als onderdeel van de tijdelijke weg. Voor de Trekvlietbrug en de Lammebrug gaat het om stalen buispalen die de grond in worden getrild en nageheid. Dat zal niet onopgemerkt voorbij gaan de komende weken. In deze bouwupdate lees je wat we precies gaan doen.
Zakbaken

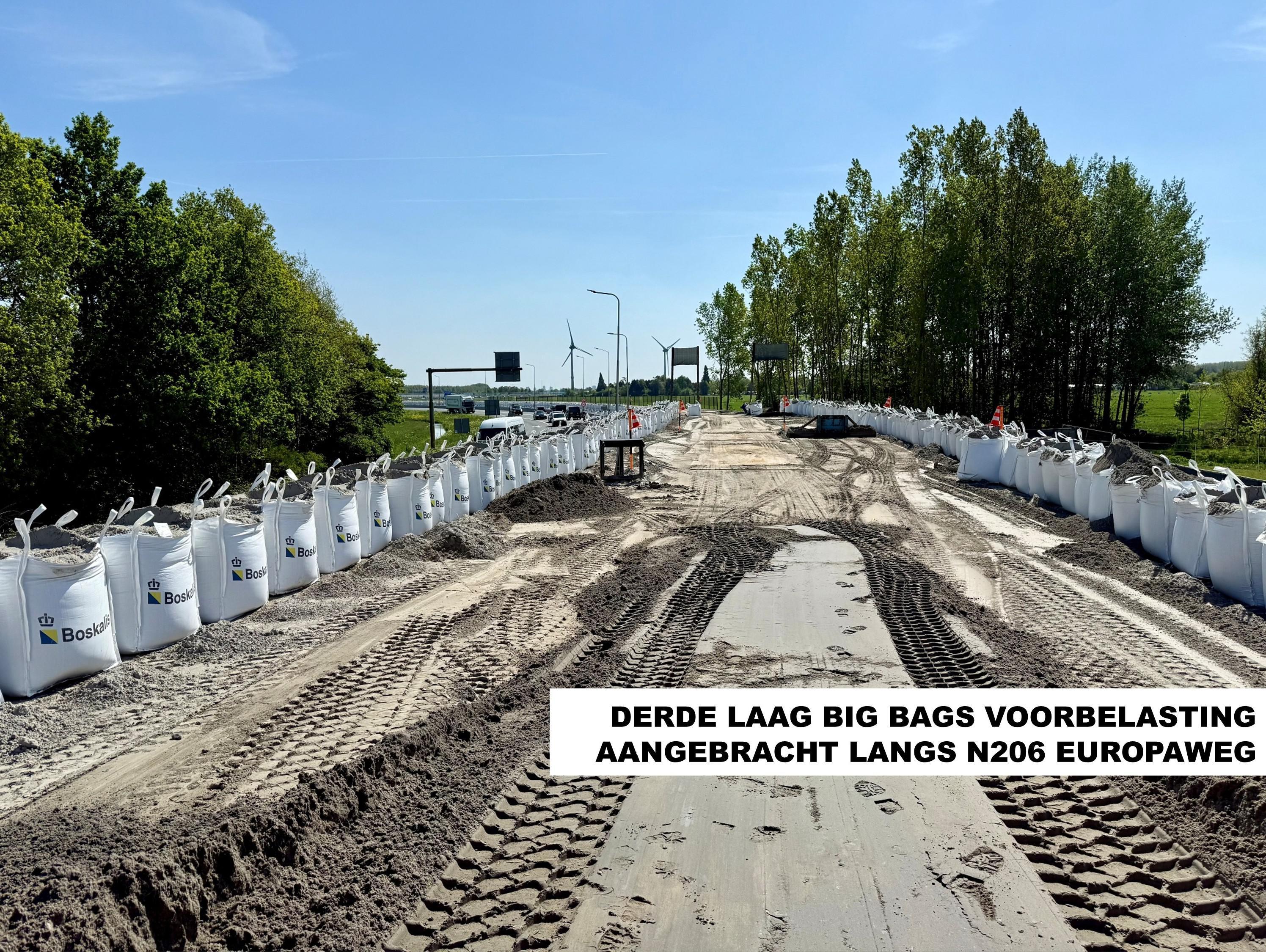

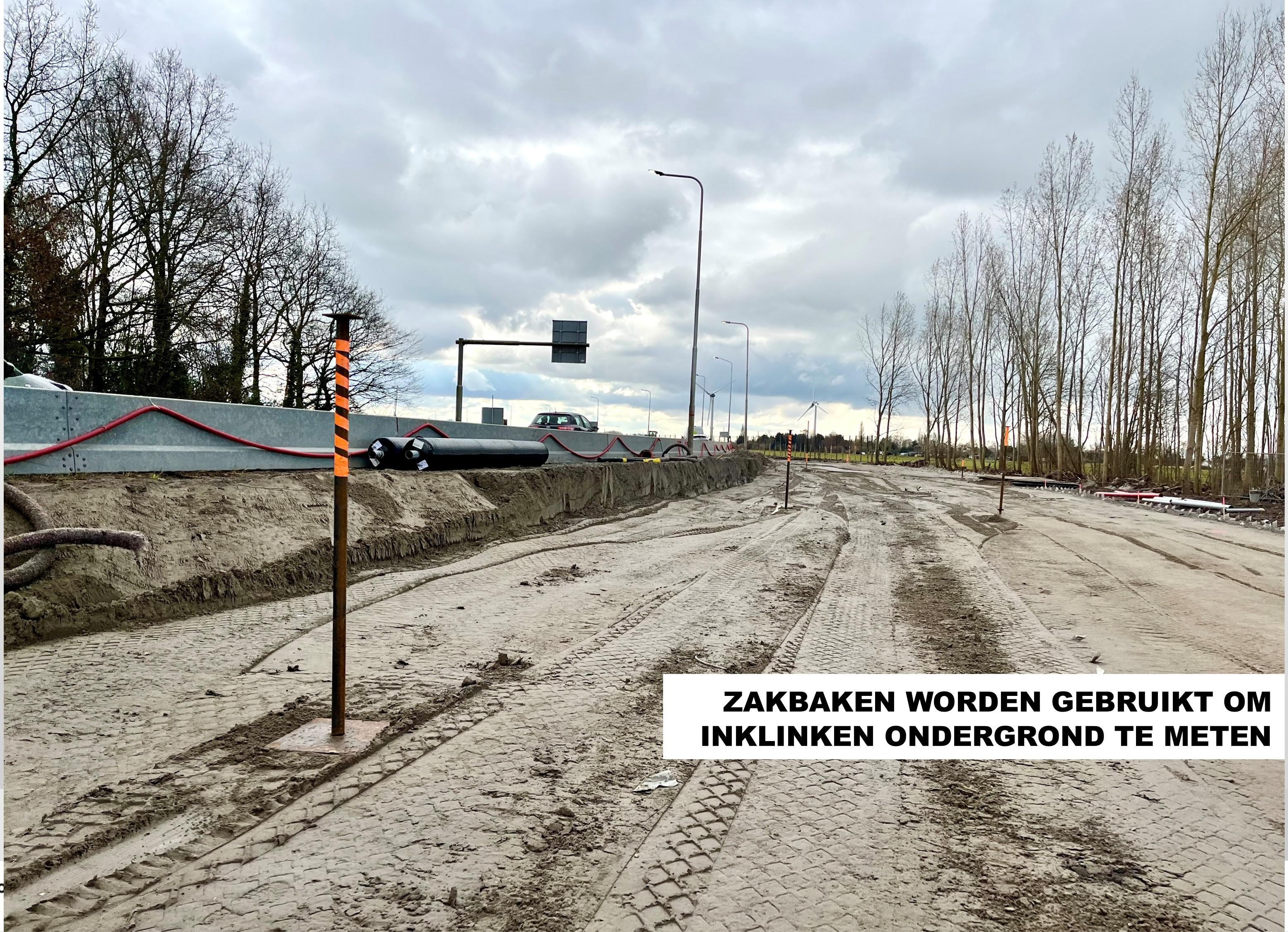

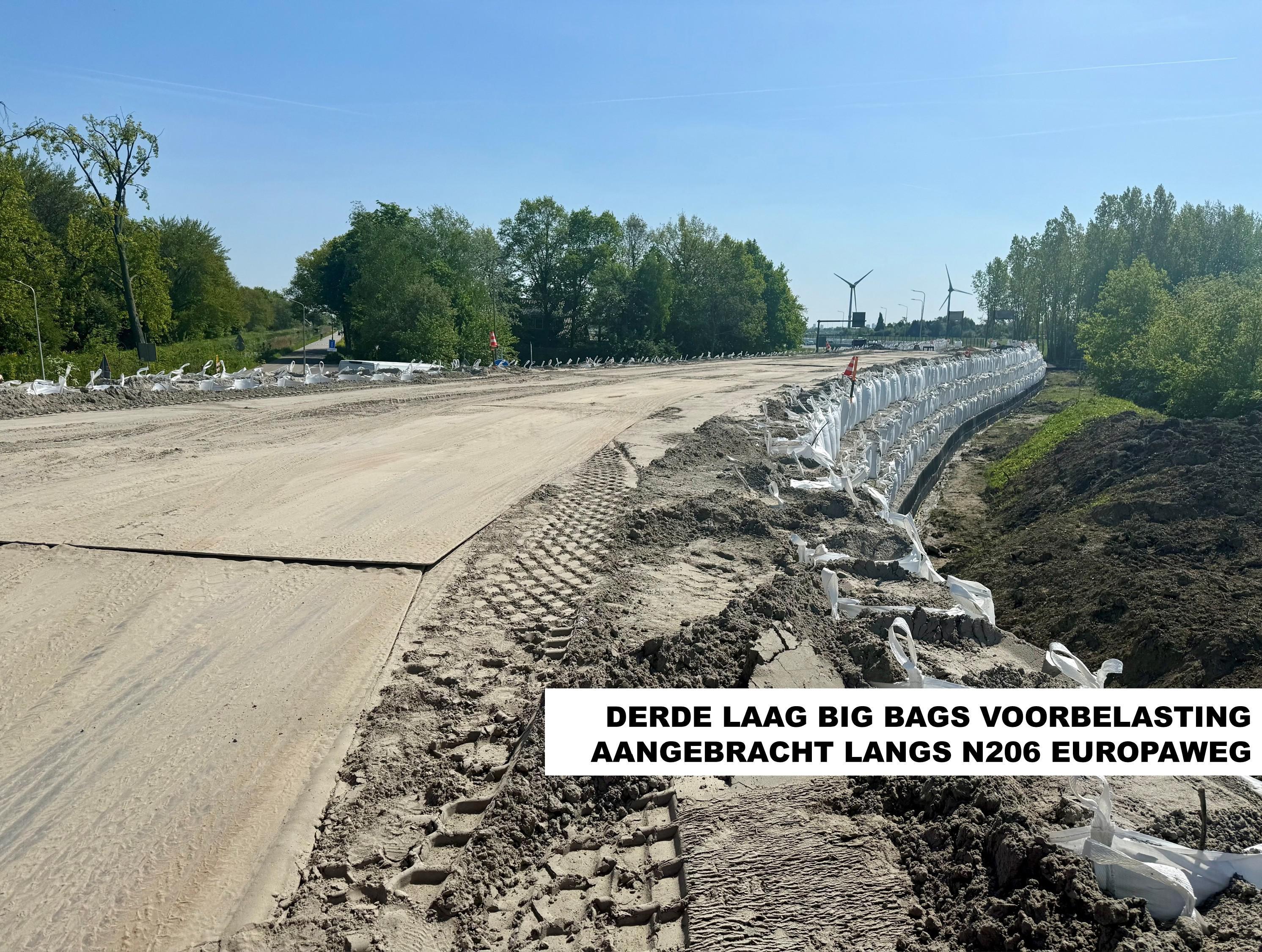

Voordat we kunnen starten met bouwen, moet de ondergrond voldoende ingeklonken zijn. Dat doen we door een hoeveelheid zand aan te brengen, de zogeheten voorbelasting. In deze regio moet het zand enkele maanden blijven liggen. Om de voortgang van het inklinken van de voorbelasting te kunnen meten, plaatsen we zogeheten zakbaken. Een zakbaak is een hulpconstructie die bestaat uit een stalen plaat met daarop een stalen pijp, die tijdens het ophoogproces kan worden verlengd. Door de hoogte van de pijp regelmatig te meten, kan het hoogteverloop (zetting) worden bepaald en weten we wanneer de ondergrond voldoende stevigheid heeft om te kunnen bouwen.
Tijdelijke fietsbrug Trekvliet

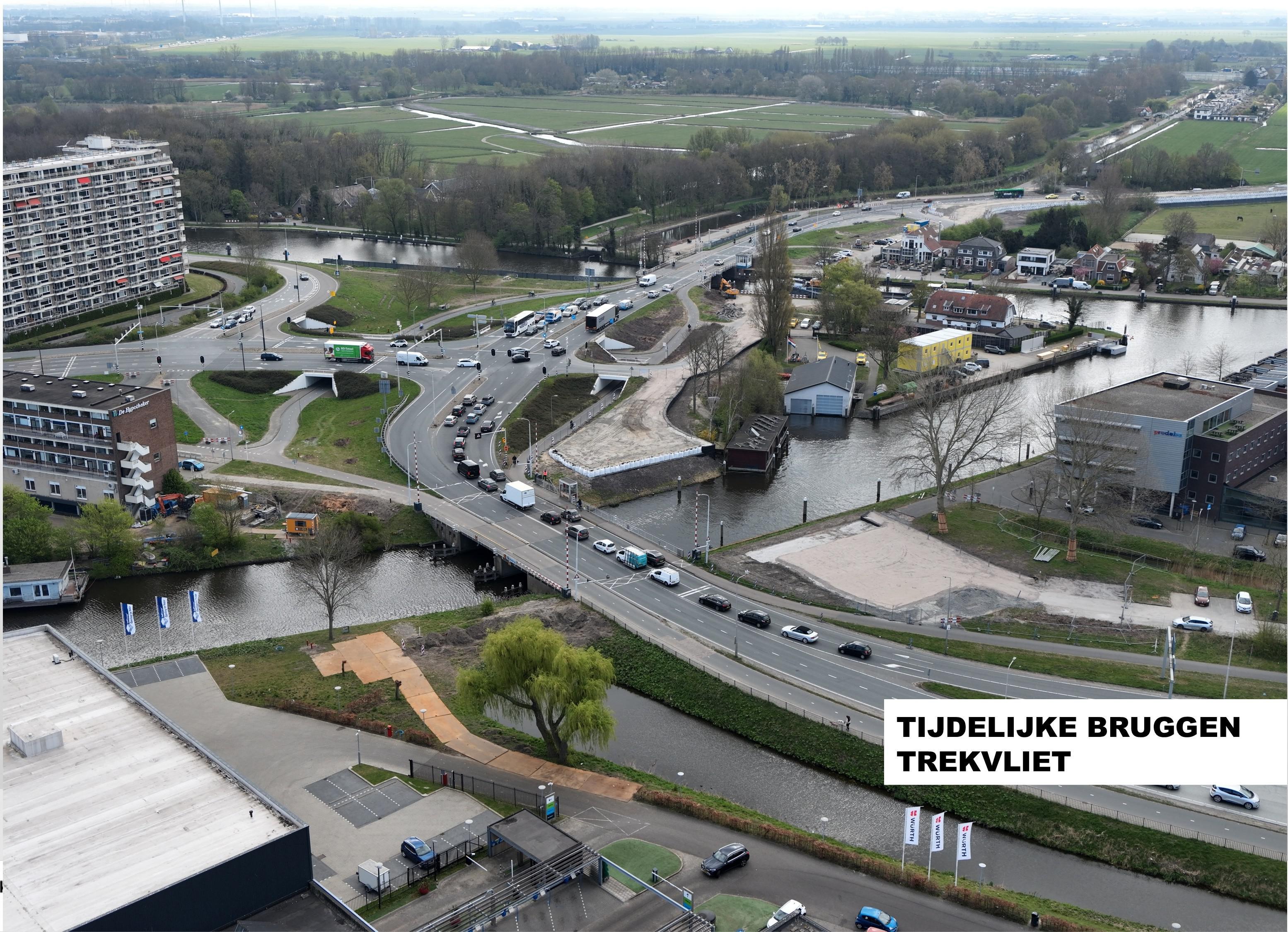

Aan de noordzijde van de huidige Trekvlietbrug komt een aparte brug voor fietsers. Deze brug wordt gemaakt om de omleidingsroutes voor fietsers zo kort mogelijk te houden. De funderingspalen voor de fietsbrug gaan vanaf 1 mei de grond in. In het weekend van 17/18 mei brengen we het dek voor de fietsbrug aan, vanaf dan is de doorvaarthoogte beperkt tot 1,90 meter en zijn er geen brugopeningen meer.
Tijdelijke Trekvlietbrug

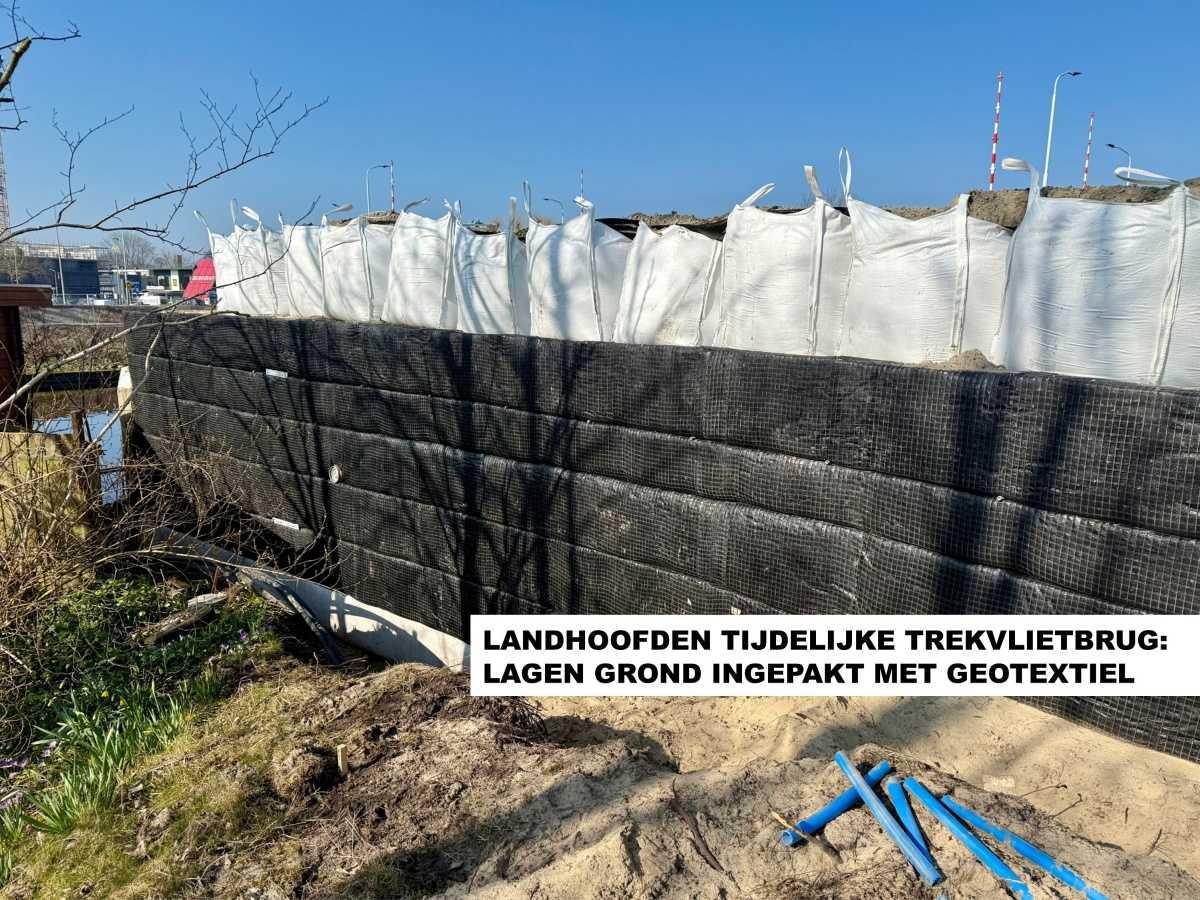

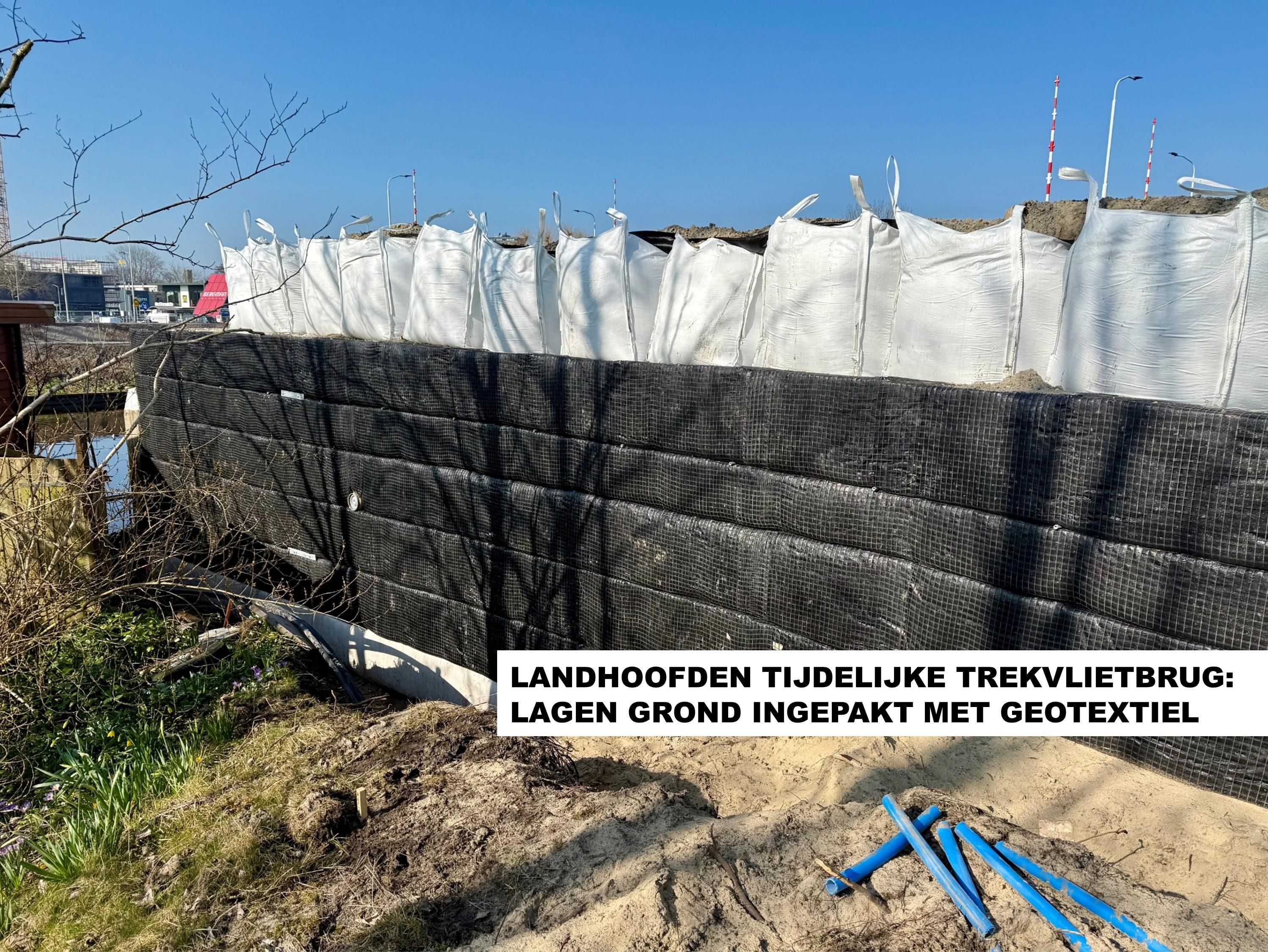

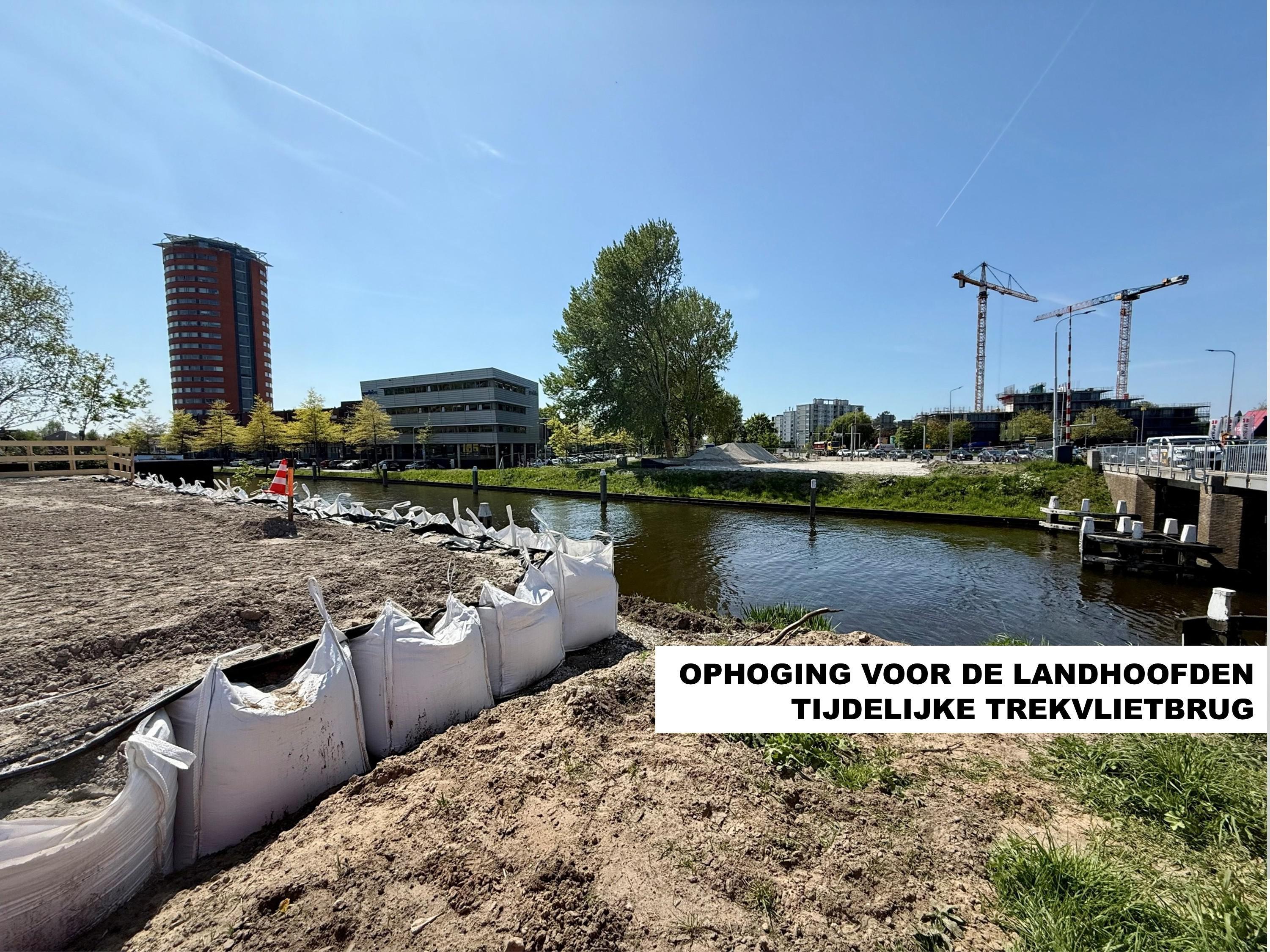

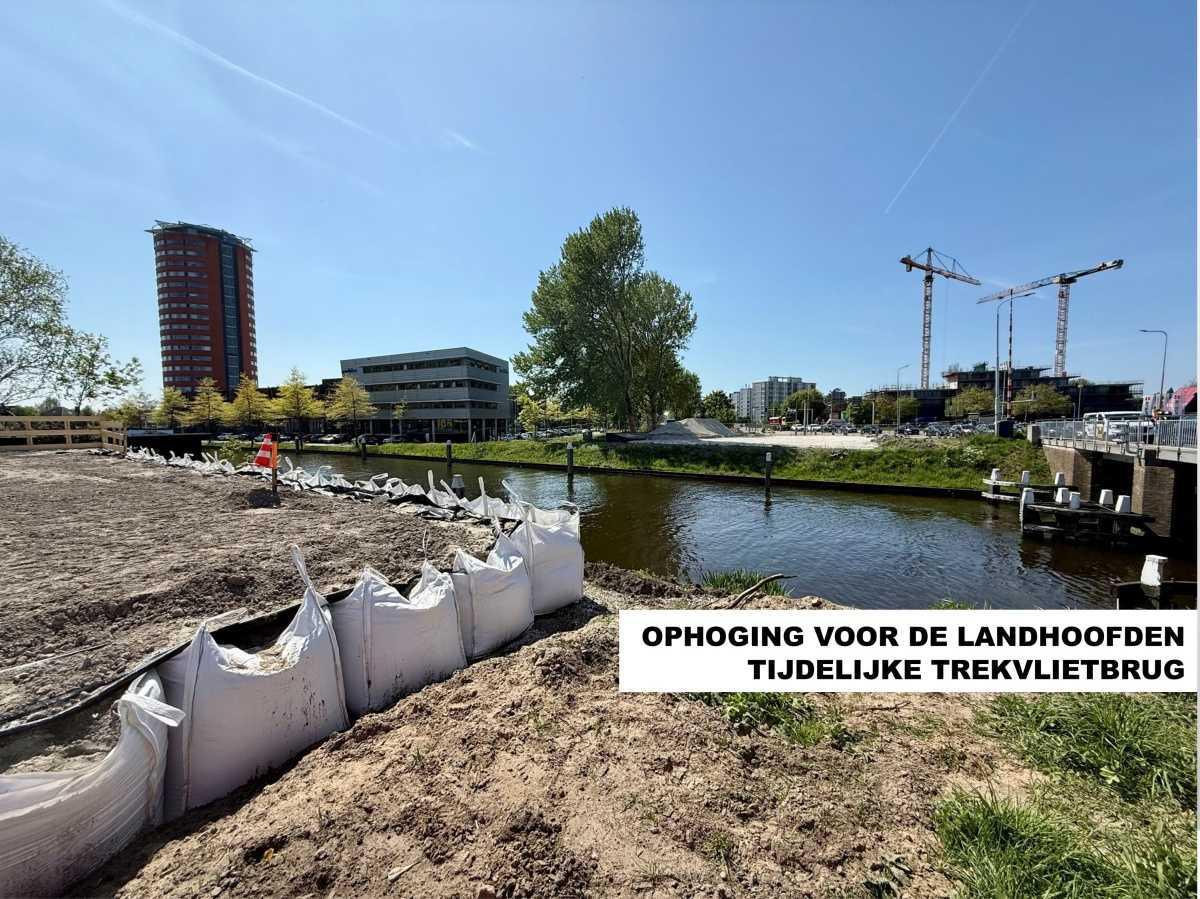

De tijdelijke N206 komt aan de zuidzijde van de huidige weg, zo ook de tijdelijke Trekvlietbrug. De contouren voor de nieuwe brug met de landhoofden zijn op de foto goed te zien. Het aanbrengen van de funderingspalen start vanaf begin volgende week. Het zijn stalen buispalen, waarvan het eerste deel de grond in wordt getrild en het tweede deel wordt geheid. Deze werkzaamheden zullen goed hoorbaar zijn in de omgeving. Aansluitend brengen we de stalen buispalen voor de Lammebrug aan.
Verleggen Vrouwenvaart + tijdelijke Knotterpolderbrug

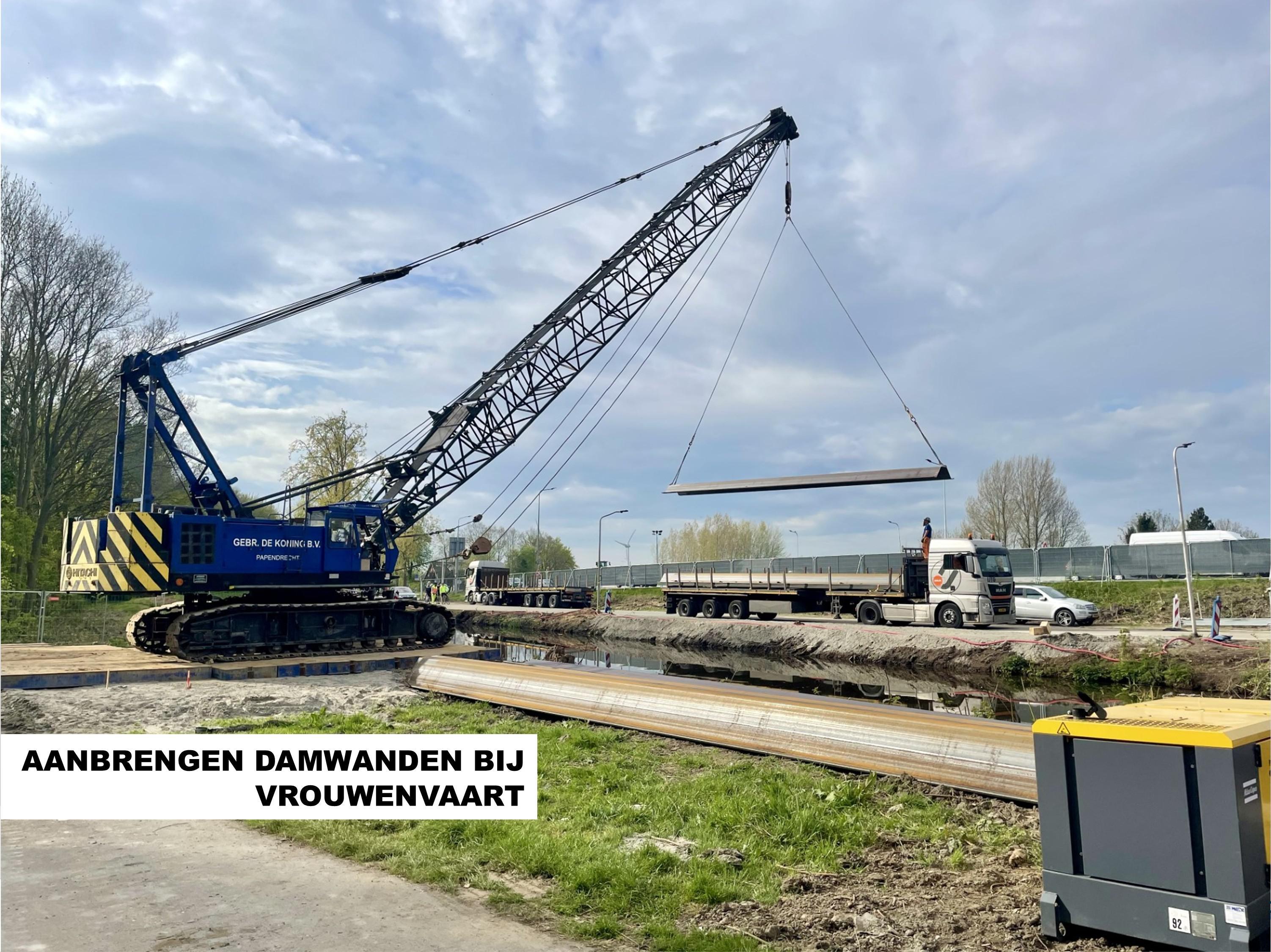

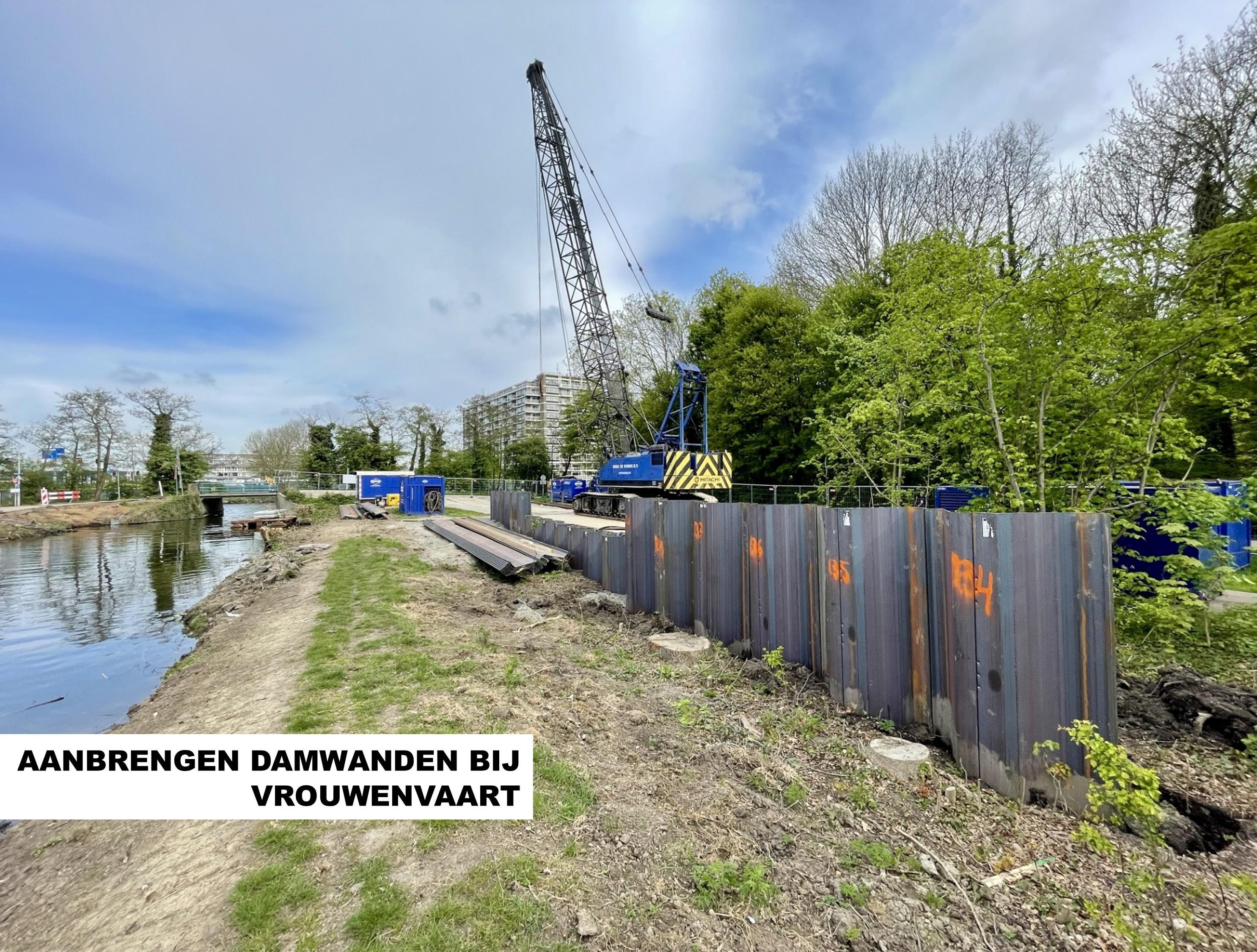

Bij de Vrouwenvaart zijn we deze maand gestart met het aanbrengen van damwanden. Door de verbreding van de N206 moet de Vrouwenvaart een stukje worden verlegd, waardoor er een nieuwe Knotterpolderbrug nodig is. De damwanden worden aangebracht om de verlegging van de vaart en de bouw van de tijdelijke Knotterpolderbrug mogelijk te maken. Met de tijdelijke brug blijft het Polderpark Cronesteyn bereikbaar tijdens de bouw van de nieuwe Knotterpolderbrug.
